又到一年规划季,AI项目怎么投?

AI产品经理
又到一年规划季,AI项目怎么投?

1. “马上要报2026规划了,一堆AI项目,怎么砍.......”

转眼到了12月,年度规划与预算申报如期而至,X公司PMO负责人Z老师很是头疼:

  • 今年8个团队申报了30多个AI项目,预算肯定不够,砍哪些是个难题;
  • 2025年,企业无论大小都在积极拥抱AI,X公司也不例外。各业务与科技团队在今年陆续做了不少Agent方向的探索,在9月集团创新Day上展示了十来个Demo,现场反馈一度十分热烈。这些Demo的精彩表现,让老板们对2026年的AI预期显著提高,也顺势提出了一些颇具挑战的KPI;
  • 实际上到年底看这些AI Demo 的落地情况并不乐观:大部分项目上线后的业务认可率不高,比如合同助手,法务团队的反馈是用不起来,打开率很低,但这些实际情况老板们并不知情;
  • 因为2025公司财报表现一般,科技投入也在收缩,外包团队已经在年中全部裁撤,目前仅靠不到300人的科技团队,要承担集团及各分公司的600+个系统的日常迭代和运维,各个团队都在超负荷运转;

老板们的高预期、2025的AI半拉子工程、预算收紧、团队收缩——面对新报上来的30多个AI项目,2026年到底该把有限资源投向哪里,Z老师真是头疼不已。

不知道你是不是也和Z老师一样,正在为规划和预算的事情发愁?

2.从Demo到落地:看清AI项目的真实成本

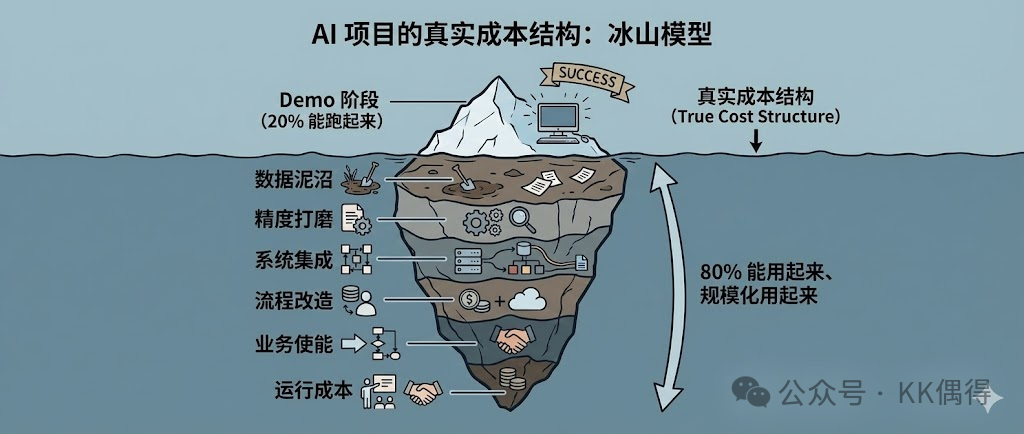

在2024–2025年,不少团队都遇到类似情况:Demo阶段3–4人月就能做出不错效果,但一到真正落地,就发现业务效果始终不理想,团队需要很长时间不断优化。以前面X公司的合同助手项目为例,一开始Demo差不多也就花了 3-4 周,但一直到年底都还在持续打磨中。现在进行复盘,团队发现至少还要投入15–20人月才能发展成稳定可用的业务产品。

维度典型内容以合同助手为例工作量(人月)
Demo/技术探索Prompt调优、对话能力、Demo界面用几十份示例合同做Prompt调优、搭建对话界面、做演示流程3–4
数据工程清洗补录、OCR校对、结构化处理5年约8000份合同,60%为扫描件;重做OCR、去重、拆分补充协议、补录字段4–5
精度打磨75%→90%提升、回归测试在真实场景下从85%采纳率进一步提升;补充误判样本、搭条款专项测试集、每周回归5–6
系统集成权限、流程、签章、档案接入对接签章系统、流程引擎、档案系统、权限体系;梳理200+条权限规则2–3
流程改造新流程、例外处理机制把“人工找合同→手工修改→审核→归档”改为“AI收集信息→能否处理判断→生成初稿→法务校对→审核→归档”;设计“错题本流程”等2–3
业务使能培训、双轨运行、激励、习惯迁移多轮培训、双轨运行、设置使用激励;为法务和业务专家培训“错题本流程”,建立兜底人机制等1–2
运行成本规模化运行Token成本、监控、微调维护调用量从每月几百次到数万次;Token费用、监控告警、模型回滚和切换策略持续

大家逐渐意识到:在企业内落地AI项目要取得业务成功,真挺贵的。正如一位朋友博客总结的:

AI 项目预算的二八原则:

模型选型与初步实现,让系统“能跑”,会用 20% 预算;

数据、调优与部署监控,让系统“真能用”,要花 80% 预算。

因此,在规划阶段,如果仍以Demo的成本和效果作为判断依据,结论往往会失真。

正能产生业务价值的AI,不是Demo的简单优化,而是一套完整的工程、流程与组织体系。因此在规划和制定预算时,不应只看“Demo效果有多好”,而应系统考量“工程化落地需要做什么”,全面评估AI技术、数据工程、系统集成、持续运营、流程改造和业务使能等环节的综合成本。

3.哪些AI场景真正值得投?哪些可以果断砍?

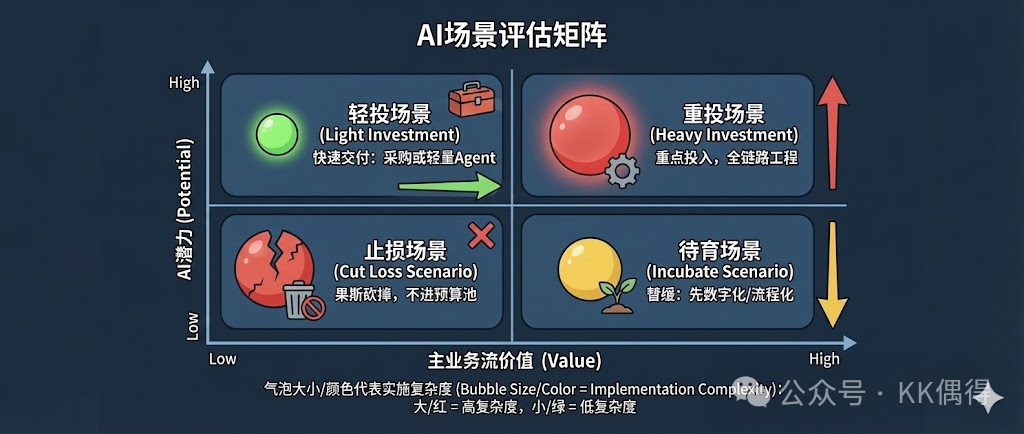

既然AI项目这么贵,在规划时就尤其需要仔细掂量:到底哪些场景真正值得投?避免复盘时有很多半拉子工程,造成投资浪费。面对几十个AI项目,一个可简单易行的办法,是用三个维度做快速判断:

  • 是否位于主业务流(价值高/低)
  • AI能否带来结构性提升(潜力高/低)
  • 实施复杂度是否与收益匹配(复杂度高/低)

3.1 主业务流×高潜力场景

典型特征

  • 处于业务主链路,能直接影响营收和运营成效
  • 利用AI有望显著减少返工/提升质量/缩短周期
  • 数字化基础好,数据充分,数据质量不错
  • 业务认同度高、期待值明确,愿意尝试
  • 涉及多角色协作、数据链路和深度集成,实施复杂度高但ROI清晰

示例:X企业的“合同生成与交付准备自动化”

以X企业为例——其主要业务为客户提供工商注册、财税、HR、法务等服务。“咨询→方案→合同→审核→交付准备”是其主业务流,当前有完整的数字化平台支撑,且销售模式已全面往线上迁移。在这个主业务流中存在多个AI潜力点,如:自动摘要客户沟通内容、结构化关键字段、基于SOP/知识库生成服务方案初稿、场景化合同条款生成、合同预审等等。虽然涉及多部门协作、数据工程,属于难但值得做的场景。

策略:重点投入,做全链路工程

  • 预算优先级最高
  • 每个子环节都是可量化的效率点
  • 把AI 机会点按“贯通价值链”规划,先从实施复杂度低机会点开始,为多阶段逐步落地

3.2 主业务流×低潜力场景

这类场景虽然位于主业务流,但短期看AI很难释放价值。原因通常不是“模型不行”,而是基础条件不具备。

典型特征

  • 数据不在线、不干净、字段缺失严重
  • 流程例外多、执行不一致
  • 输入没有统一模板、结构化程度低
  • 在此基础上做AI,结果不稳定、难评估
  • 往往需要花更大的力气“补地基”,而不是“做智能化”

示例:X企业的“销售线索评分”

X企业曾尝试上线线索优先级评分,AI准确度长期在60%以下。复盘发现,这不是算法问题,而是:

  • 线索字段(行业/规模/来源)大量缺失
  • 三十多个类型的销售场景各自使用不同Excel模板
  • 大量关键内容写在自由文本备注里

策略:暂缓,不急于做AI,先数字化、流程标准化

  • 优先做数据治理、流程标准化
  • 形成一致的结构化输入
  • 达到“AI Ready”后再考虑智能化
  • 避免过早立项导致成本沉没

3.3 边缘流程×高潜力×低复杂度场景

典型特征

  • 容错性高(60–70%准确度即可),用户对AI期待仅为辅助作用
  • 可以用大模型+Prompt Flow轻量实现
  • 几乎不依赖深度系统集成
  • 市面已有成熟工具,或可用开源Agent快速搭建
  • X周内可以上线;如果模型升级了应用升级也很快,投入低

示例:

  • X企业中的快速原型构建、客户邮件自动摘要/自动打标签/情绪判断、行业/政策资料自动结构化与总结

策略:快速交付,优先采购或轻量搭建

这一类需求确实能提升效率,但更适合用低成本方式解决:

  • 优先采购业界现成的 Agent工具,或基于开源Agent平台(如Dify)由业务团队自建
  • 控制研发投入,保证不挤占主战场资源

3.4 边缘流程×低潜力×高复杂度场景

典型特征

  • 不在主业务流,对主业务 KPI影响有限
  • 需求价值模糊,无量化指标(“提升体验”“赋能创新”)
  • 当前数字化成熟度也一般,数据处理成本高
  • 要求深度定制、跨系统集成、流程也要改
  • 服务用户数量很少,即使上线也只有很少量用户使用

示例:X企业中常见的“止损场景”

  • 只服务2-3 位法务人员的法务助手 、“内部知识助手”“内部学习助手”等多版本重复建设

这些项目往往走向类似路径:立项很好看 → Demo很惊艳 → 上线没人用 → 维护成本变负担。

策略:果断砍掉

  • 不进入预算池 ;不做POC也不立小试点

4. 如何才能避免半拉子工程、让AI投入产生业务实效?

4.1 误区:只围绕AI能力,忽略AI 项目的其他落地要素

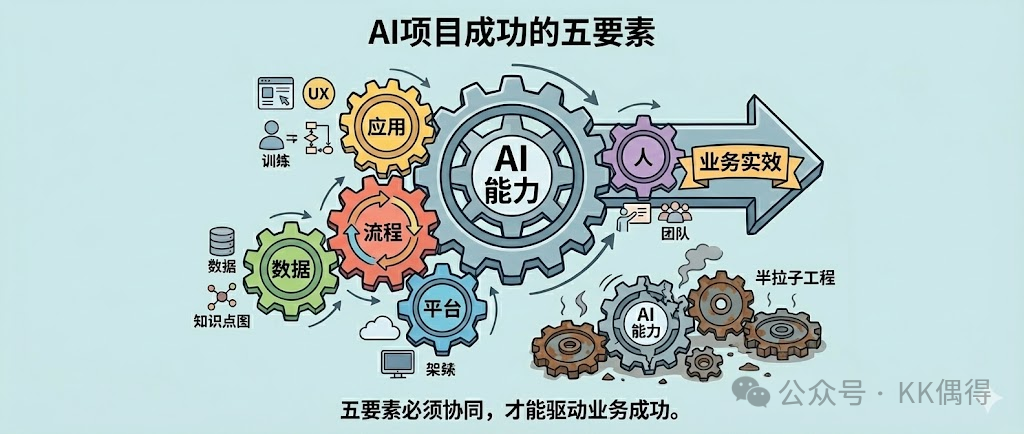

从落地视角看,一个AI项目要成功,需要同时考虑五个关键要素:

  • 应用:应用除了本身性能好,还要照顾到端到端使用体验
  • 数据:除了启动前数据预处理提炼出知识,同时要能让线上产生的数据能持续不断地提炼新知识反哺给应用
  • 流程:上线新的AI系统也意味着新的工作流程变革,要设计可以接住AI结果的作业链路与例外机制、知识运营机制,做好业务流程变革的充分准备、沟通和备案工作等
  • 平台:配合AI应用持续进化需要的权限、自动化评估、监控等底座能力
  • 人:需要对业务人员进行赋能培训,新的激励机制、超级用户体系,在这个过程中要帮助人员从认知到能力上进行改变和提升。

很多AI项目之所以半拉子,是因为只盯着AI技术和功能本身,没有足够重视数据、平台、流程和人的投入。以X企业为例,过去2年的很多AI项目场景是主业务流的,比如销售助手,但依然是半拉子工程,其核心原因是:这个项目是由科技发起的,投入都在AI技术上——“工程架构优化、调模型”,从一开始就没有业务深度介入,也没有考虑到业务人员的端到端体验,没有设身处地按业务人员视角用新的助手跑过业务流程,一味认为就是“业务人员僵化,不拥抱 AI”,但其实复盘下来,会发现站在业务视角,现在这个助手“的确很难用”。

要做成一个“能跑的业务系统”,应用、数据、平台、流程、人五个要素必须一起往前推,步伐可以小一点,但每步都要包含这5个要素。

4.2 预算:按“五要素”成本结构来估,反映真实落地需求

以X企业主业务流中的“交付准备自动化”作为例子。如果按“功能模块”来编预算,只会算到应用开发和模型调用成本,其他都没有考虑到,这就很容易成为半拉子工程。按照“五要素”来拆,充分考虑到持续迭代精度打磨的投入,预算会更贴近真实投入,也能确保后续阶段具备可复用性。

这样确保 Phase1 不仅仅是一个可试用的AI 功能,还有可扩展的平台底座 、可迁移的用户能力和可复用的数据与流程等,换句话说:预算买的是持续推进的能力,而不是一个孤立项目交付。

4.3  重投场景,不能只看“点”,还要规划“线”

真正值得投入的主业务流场景,只做单点改进,很容易被业务评价为“不痛不痒”。

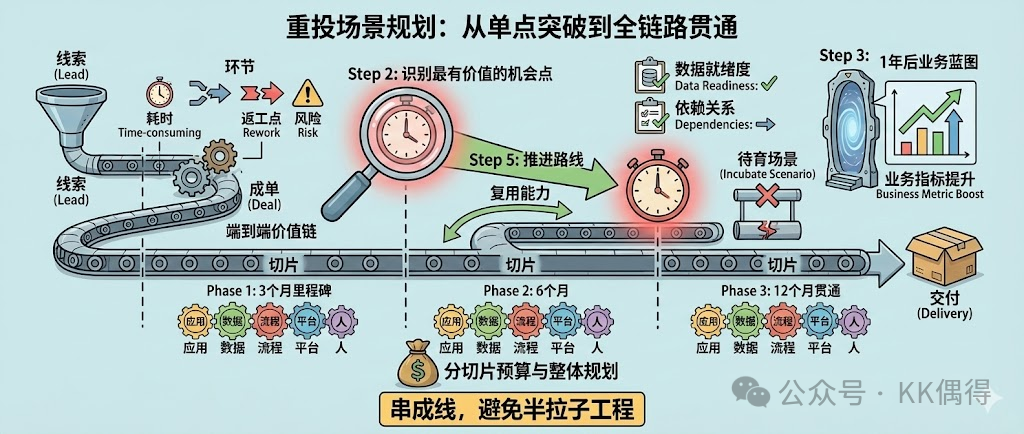

可以用六步来规划:

Step1:画出端到端价值链
从“线索→成单→交付”画清楚所有环节、耗时、返工点。

Step2:识别2–3个最有价值的机会点
优先选择耗时高、返工重、风险大、数据可控的环节。

Step3:规划1年后的业务蓝图
明确一年后,这条主业务流希望在哪些业务指标上被AI击穿。

Step4:检查数据就绪度和依赖关系
数据不过关的,立即归为“待育场景”;
存在强依赖的,标注先后顺序,避免起点选在“被卡死”的位置。

Step5:排出一条“由点到线”的推进路线
确定先做哪个点、后接哪个点,每一步要复用哪些能力。

Step6:分切片按五要素编预算,并形成“串成线”的整体规划
每个切片都明确应用/数据/流程/平台/人的投入,最终形成3个月能见成效的里程碑、12 个月逐步贯通主业务流的整体路线。这样设计的预算,不仅能确保Phase1有结果,也能避免走到第二阶段时才发现:底座完全不能复用,只能推倒重来。

重投场景的规划,从一个可控切片入手,沿着主业务流逐步击穿,最终贯通成线;在预算上,同时设计好每个切片的投入和整条链的总盘子,每个里程碑及时复盘调整,避免半拉子工程。

5. AI规划预算的4点提示

做规划预算,不仅仅是提交一个数据表,而是要为企业的科技投资做一个ROI保障机制。下面这4条提示,希望能帮Z老师们厘清思路:

  1. 1.AI 项目成本要算全,让老板们都对此有清晰认识
    不再用Demo当预算基准,把数据、精度、集成、流程、培训、Token等隐性成本都算进去,并让老板和关键干系人对这些有清醒的认识。
  2. 2.投资瞄准主业务流
    有限的预算应该始终瞄准主业务流,聚焦真正高价值的AI场景。
  3. 3.重投场景要规划从点到线的路径
    先从一个AI切片开始,再沿链路往两端扩,AI赋能贯通业务,而不是留下一串彼此孤立的“AI小功能”。
  4. 4.监督AI落地的系统性工程
    不再只给“功能”批预算,而是要监督应用、数据、流程、平台、人的各个维度进展、实际效果,依据复盘结果来看下一阶段怎么接上去。

祝愿Z老师们在2026年的AI项目都能「马到成功」😄

💡
